PA尊龙凯时

News center
新闻中心
承载民族工业希望 彰显中国动力风范
坚定不移做强做优做大企业, ,,,展示中国装备制造业的实力与风范, ,,,为实现中华民族伟大再起的中国梦孝顺实力
nyba6

新能源 新工业 新名堂 PA尊龙凯时国际首个生物质发电项目一次并网发电乐成

泉源:PA尊龙凯时

浏览量:

宣布时间:2020-12-14

PA尊龙凯时 - 人生就是搏!

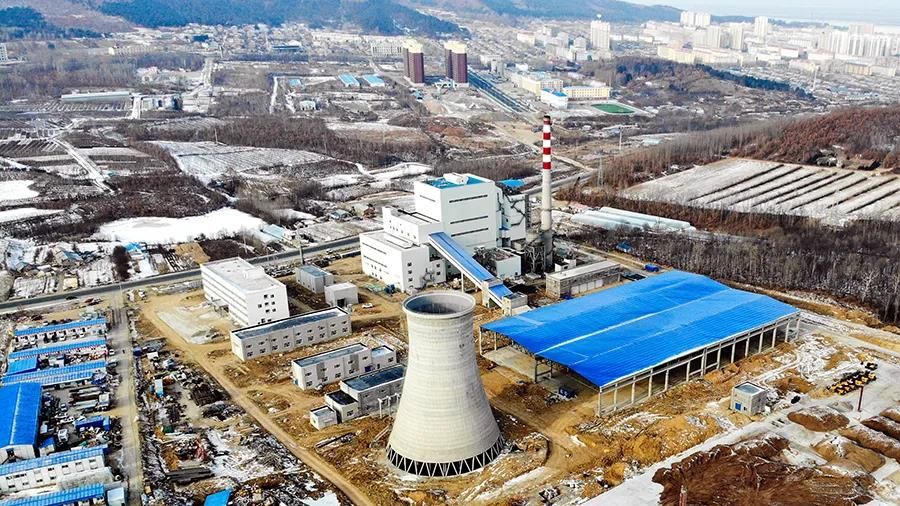

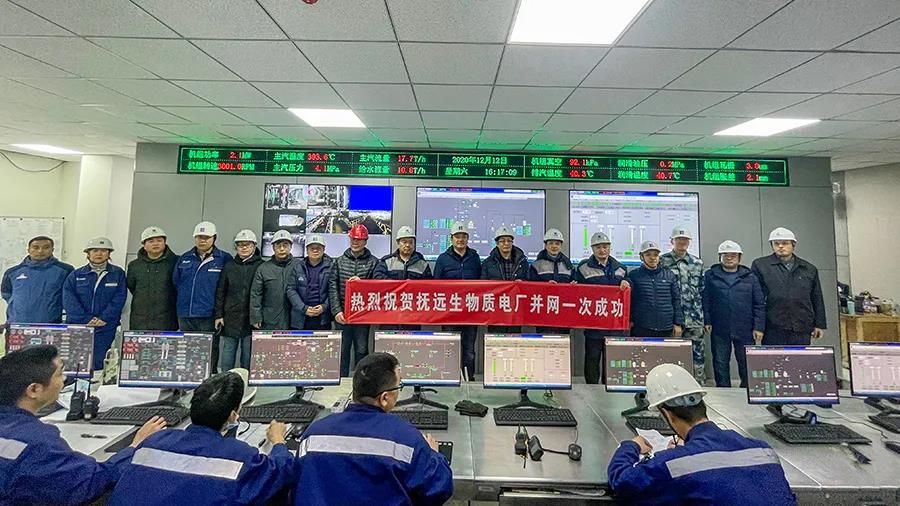

       12月12日16时12分, ,,,PA尊龙凯时集团国际公司承建的抚远市1X30MW生物质热电联产项目一次并网发电乐成, ,,,机组各系统参数正常, ,,,装备运行平稳, ,,,质量优良。。。。

       抚远生物质项目是黑龙江省2019-2020年度“百大项目”之一, ,,,位于抚远市抚远道东外环路东侧, ,,,占地面积11.2万平方米。。。。该项目是PA尊龙凯时集团工业转型在生物质发电领域的首个投资项目, ,,,接纳PA尊龙凯时集团自主研发设计的1×130t/h 高温高压循环流化床生物质锅炉配1×30MW 凝汽式汽轮发电机组, ,,,带低真空供热, ,,,含出线系统及市政供热管网建设。。。。该项目建成投产后, ,,,可年生产绿色电力1.95亿千瓦时, ,,,年消耗种种秸秆24万吨, ,,,年节约标煤10万吨, ,,,每年在燃料收储加储运环节可增添农民就业近300余人, ,,,尤其是关于全城秸秆禁烧后, ,,,秸秆有用使用消纳具有十分主要的作用。。。。

PA尊龙凯时 - 人生就是搏!

       抚远项目于2019年3月最先妄想, ,,,举行可行性研究、前期地勘及起源设计。。。。7月, ,,,PA尊龙凯时国际项目团队正式进场组织施工和前期准备事情, ,,,并于冬歇期前完成妄想土建工程。。。。

       2020年2月以来, ,,,受疫情严重影响, ,,,抚远项目复工复产面临职员和物料进厂难题等诸多严肃磨练。。。。PA尊龙凯时国际项目团队一方面认真落实黑龙江省新冠肺炎疫情防控各项要求, ,,,全心组织疫情防控, ,,,另一方面严密策划复工后的相关事情事宜, ,,,并于4月份实现正式复工生产, ,,,现场土建施工与锅炉装置事情周全睁开。。。。直至5月18日, ,,,抚远地区才从严酷疫情管控恢复至常态化疫情防控状态, ,,,但进入抚远地区仍需推行报批审查手续。。。。

       7月以来, ,,,PA尊龙凯时国际项目团队实验24小时倒班作业, ,,,各事人情挑灯夜战、加班加点。。。。地下电缆沟道全力抢工, ,,,力保全厂装备受电并最先单体调试;; ; ; ;输料系统钢结构3天内吊装完成, ,,,为输料系统装备装置调试争取时间;; ; ; ;锅炉保温砌筑24小时倒班施事情业, ,,,冷却塔内淋水构件及配水槽连续吊装, ,,,为全厂通水调试做好了准备。。。。

       从8月最先, ,,,东北地区又履历了三次连续台风暴雨天气磨练, ,,,施工进度十分艰难。。。。天气转好后, ,,,PA尊龙凯时国际抚远项目团队迅速起动, ,,,组织现场起劲排水, ,,,快速恢复正常生产施工。。。。为确保项目建设准期推进, ,,,抚远项目现场实验“整体调试节点跟踪”和“各系统工期对标”两级聚会制度, ,,,纵横两向矩阵式治理, ,,,包管项目建设进度。。。。

       10月, ,,,抚远项目履历了寒流侵袭, ,,,接连两次强雨雪天气, ,,,使项目建设和机组调试事情受到严重阻碍, ,,,项目工期已经十分主要。。。。11月份以来, ,,,PA尊龙凯时国际抚远项目团队全力睁开抢攻, ,,,打响了与时间赛跑的攻坚战, ,,,一直凭证现场现真相形, ,,,动态调解施工方案和施工妄想, ,,,各分系统调试事情起劲配合, ,,,各单位治理职员头脑统一、程序一致, ,,,全体事情职员各司其职, ,,,严酷凭证项目妄想稳步推进, ,,,冲刺最终目的。。。。经由PA尊龙凯时国际扶远项目团队上下同心起劲, ,,,12月12日圆满完成机组一次乐成并网发电目的, ,,,为PA尊龙凯时集团打造省内生物质发电项目的杆工程, ,,,展现了PA尊龙凯时速率, ,,,孝顺了PA尊龙凯时实力。。。。

TOP
【网站地图】
新能源 新工业 新名堂 PA尊龙凯时国际首个生物质发电项目一
